Kiek laiko statomas karkasinis namas? Etapai ir realūs terminai

Karkasas sklype iškyla per kelias dienas, tačiau įsikelti gyventi po savaitės nepavyks. Surašėme visus etapus – nuo sklypo ir projekto iki statybos užbaigimo – su realiais terminais, kad galėtumėte planuoti.

BILDUM komanda · Atnaujinta 2026-09-21 · 6 min. skaitymo

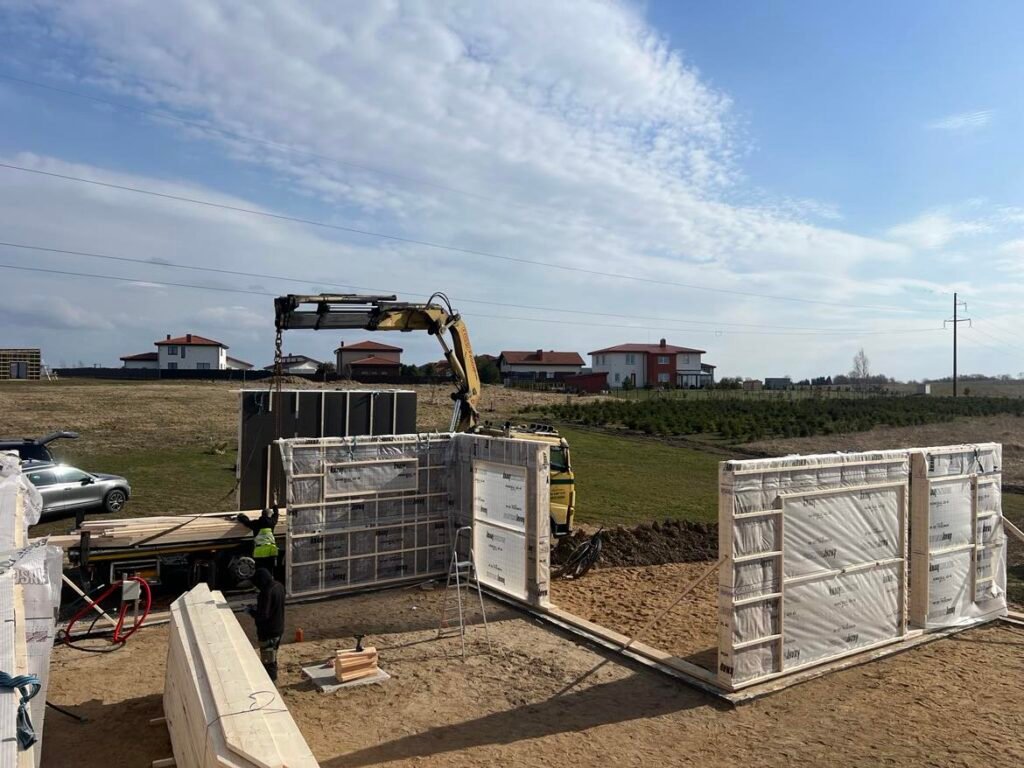

Gamykloje pagaminti karkasinio namo sienų skydai atvežti į statybvietę
TRUMPAI

Nuo sprendimo statyti iki įsikėlimo karkasiniame name dažniausiai praeina 8–14 mėnesių. Ilgiausiai trunka ne pati statyba, o pasiruošimas ir vidaus darbai: projektavimas ir leidimai – 2–4 mėnesiai, skydų gamyba – kelios savaitės, plokštuminiai pamatai – 1–2 savaitės, karkaso montavimas – 3–5 dienos, stogas, langai ir fasadas – 1–2 mėnesiai, inžinerinės sistemos ir vidaus apdaila – 3–6 mėnesiai.

Visi etapai ir terminai vienoje lentelėje

EtapasOrientacinė trukmėKą verta žinoti
1. Sklypas, geologija, topografija2–6 savaitėsGeologiniai tyrimai reikalingi pamatams projektuoti
2. Projektiniai pasiūlymai ir statybą leidžiantis dokumentas1–3 mėnesiaiĮstatyme numatytas SLD išdavimo terminas – 10 darbo dienų, bet reikia laiko projektui ir derinimams
3. Techninis darbo projektas1–2 mėnesiaiKonstrukcijos, šildymas, vėdinimas, elektra, vandentiekis
4. Skydų ir santvarų gamybaKelios savaitėsPriklauso nuo projekto sudėtingumo ir sezono; vyksta lygiagrečiai su pamatais
5. Plokštuminiai pamatai1–2 savaitėsKartu įrengiamos komunikacijos ir grindinio šildymo vamzdynas
6. Karkaso montavimas3–5 dienosSienos, perdangos, stogo konstrukcija
7. Stogo danga, langai, durys2–6 savaitėsLangų gamyba dažnai trunka 4–8 savaites – užsakykite iš anksto
8. Fasado apdaila2–6 savaitėsMedinės dailylentės, tinkas ar kita apdaila
9. Inžinerinės sistemos3–6 savaitėsElektra, santechnika, vėdinimas su rekuperacija, šilumos siurblys
10. Vidaus apdaila2–4 mėnesiaiGipso kartonas, glaistymas, dažymas, grindų danga
11. Statybos užbaigimas2–6 savaitėsSandarumo bandymas, energinis sertifikatas, kadastriniai matavimai, deklaracija

Terminai orientaciniai ir persidengia: pavyzdžiui, kol įrengiami pamatai, gamykloje jau gaminami sienų skydai, o kol montuojamas fasadas, viduje gali dirbti elektrikai.

Pasiruošimas: sklypas, projektas ir leidimai (2–4 mėn.)

Tai etapas, kurio negalima pagreitinti rangovo pajėgumais. Prieš projektuojant reikia topografinės nuotraukos, geologinių tyrimų ir inžinerinių tinklų prisijungimo sąlygų. Architektas parengia projektinius pasiūlymus, pagal kuriuos per Infostatybą gaunamas statybą leidžiantis dokumentas. Įstatyme numatytas išdavimo terminas neypatingiesiems statiniams – 10 darbo dienų, tačiau kartu su projekto rengimu ir derinimais visas etapas dažniausiai užtrunka 1–3 mėnesius.

Toliau rengiamas techninis darbo projektas, o statyti galima tik užregistravus pranešimą apie statybos pradžią. Išsamiai apie tai – straipsnyje kokių leidimų reikia statyti namą.

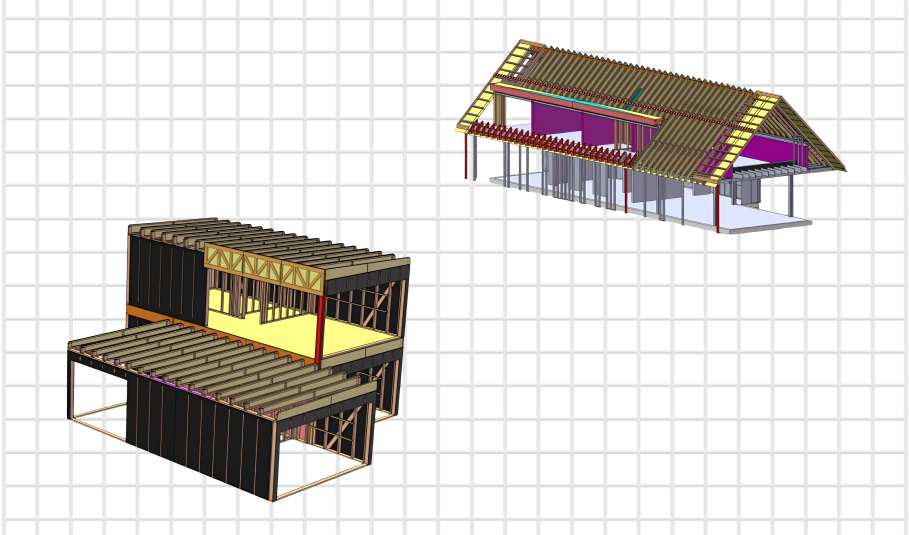

3D modelyje suprojektuoto karkasinio namo konstrukcija
Namas suprojektuojamas 3D aplinkoje – pagal šiuos brėžinius gamykloje gaminami sienų skydai ir stogo santvaros.

Gamyba ir pamatai vyksta lygiagrečiai (kelios savaitės)

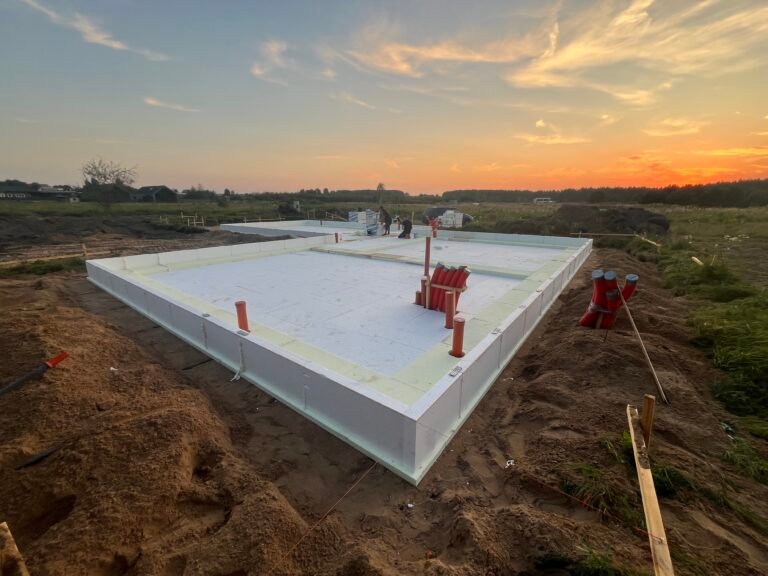

Kai darbo projektas paruoštas, pagal jį parengiami gamybiniai brėžiniai. Sienų skydai, perdangos ir stogo santvaros gaminami uždaroje gamykloje, todėl oras gamybai netrukdo, o mediena lieka sausa. Tuo pat metu sklype įrengiami plokštuminiai pamatai: pagrindas, komunikacijų įvadai, šiltinimas, armavimas, grindinio šildymo vamzdynas ir betonavimas. Šis darbas užtrunka 1–2 savaites.

Svarbu: prieš statant sienas betonui reikia leisti sukietėti. Esant apie 20 °C temperatūrai, betonas per savaitę pasiekia apie 70 % projektinio stiprumo, vėsiu oru – lėčiau. Kadangi skydai gaminami tuo pat metu, šis laukimas bendro termino dažniausiai neprailgina.

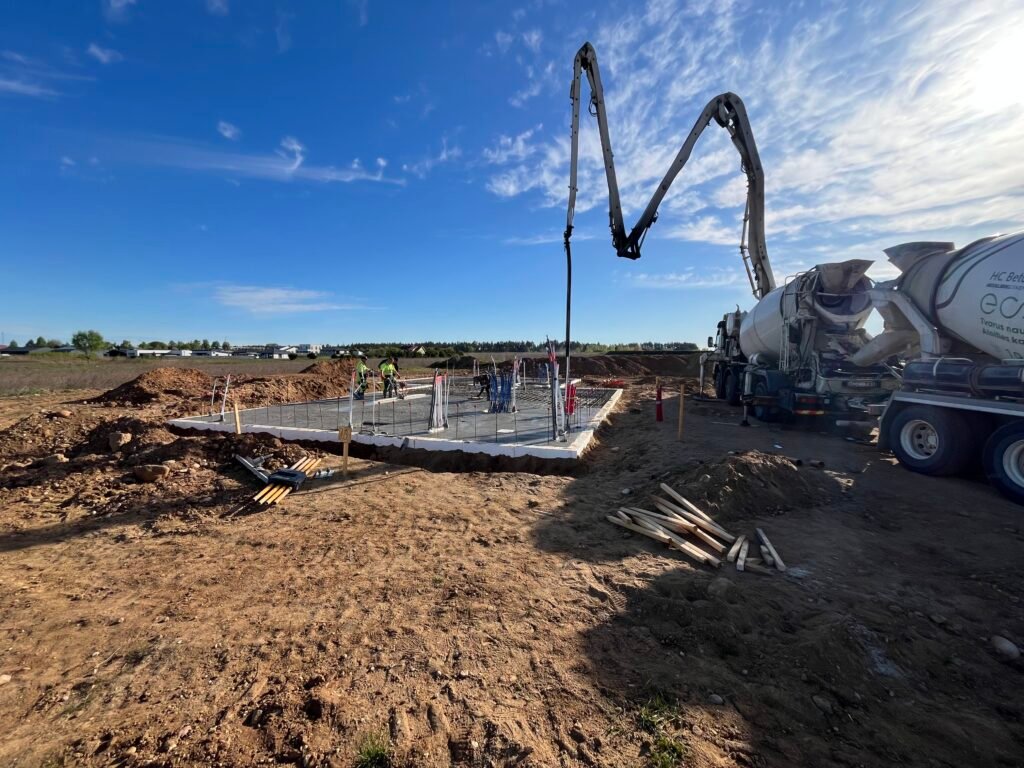

Plokštuminio pamato betonavimas betono siurbliu
Plokštuminio pamato betonavimas: plokštė liejama per vieną dieną, o sienas galima statyti betonui sukietėjus.

Karkaso montavimas (3–5 dienos)

Tai greičiausias ir įspūdingiausias etapas. Paruošti skydai atvežami į sklypą ir keliami kranu: pirmiausia sienos, tada perdanga ir stogo konstrukcija. Vieno aukšto namo dėžė dažniausiai iškyla per 3–5 dienas, todėl konstrukcija trumpai būna atvira orui.

Stogas, langai ir fasadas (1–2 mėn.)

Sumontavus karkasą, dengiama stogo danga, įstatomi langai ir lauko durys – namas tampa uždaras. Dažniausiai laiką čia lemia ne montavimas, o langų gamyba: ji dažnai trunka 4–8 savaites, todėl langus užsakykite, kai tik patvirtinamas projektas. Tada įrengiama fasado apdaila.

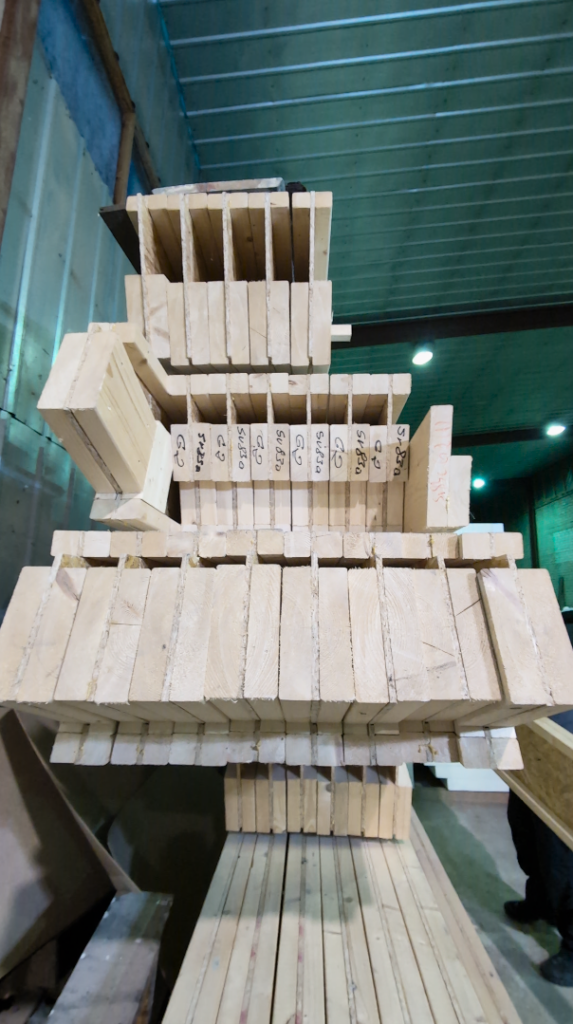

Karkasinio namo konstrukcijos elementai gamykloje
Didžioji dalis konstrukcijų paruošiama gamykloje, todėl sklype namas greitai uždaromas nuo oro.

Inžinerinės sistemos ir vidaus apdaila (3–6 mėn.)

Ilgiausias etapas – vidaus darbai. Pirmiausia montuojamos elektros instaliacija, santechnika, vėdinimo sistema su rekuperacija ir šildymo įranga, dažniausiai šilumos siurblys. Tada – gipso kartonas, glaistymas, dažymas, grindų danga, vonios kambario ir virtuvės įrengimas.

Plokštuminis pamatas čia sutaupo laiko: grindinio šildymo vamzdynas jau įrengtas plokštėje, o paviršius paruoštas grindų dangai, todėl nereikia atskiro grindų įrengimo etapo su džiūstančiu išlyginamuoju sluoksniu.

Karkasinio namo fasadas su medinėmis dailylentėmis ir įstiklintomis durimis
Uždaras namas su fasado apdaila – dabar galima pradėti vidaus darbus.

Statybos užbaigimas (2–6 sav.)

Kai namas baigtas, atliekamas pastato sandarumo bandymas – A++ klasės namui jis privalomas prieš energinio naudingumo sertifikavimą. Tada išduodamas energinio naudingumo sertifikatas, atliekami kadastriniai matavimai ir surašoma deklaracija apie statybos užbaigimą. Teisiškai gyventi name galima tik užbaigus statybą.

Kas dažniausiai prailgina statybas?

  • Projekto keitimai po gamybos pradžios. Pakeitus lango vietą, tenka perdaryti skydą ir gamybinius brėžinius.
  • Vėlai pateikti prašymai prisijungti prie tinklų. Elektros prijungimas gali užtrukti kelis mėnesius – prašymą teikite kuo anksčiau.
  • Langų ir įrangos užsakymai paskutinę minutę. Langai, šilumos siurblys ir rekuperatorius turi savo gamybos terminus.
  • Sezonas. Betonuoti šaltyje galima, bet tam reikia papildomų priemonių. Pamatus geriau planuoti šiltuoju sezonu, o skydų montavimas galimas ir vėsesniu metu.
  • Rangovų koordinavimas. Kai pamatus, karkasą ir stogą daro skirtingos įmonės, kiekvienas „perdavimas“ – prarastos dienos ar savaitės.

Kaip sutrumpinti statybų terminą

  1. Prieš projektuodami užsisakykite geologinius tyrimus ir topografinę nuotrauką.
  2. Prisijungimo sąlygų prašykite iškart, kai tik turite sklypą.
  3. Pamatus ir karkasą patikėkite vienam rangovui – mazgai suderinami iš anksto, o darbai vyksta be pertraukų.
  4. Galutinai patvirtinkite planą ir langų vietas prieš gamybą.
  5. Langus, šilumos siurblį ir rekuperatorių užsakykite, kai tik patvirtintas projektas.
  6. Pamatų įrengimą planuokite šiltuoju sezonu.
  7. Rinkitės plokštuminį pamatą su integruotu grindiniu šildymu – nebereikės atskiro grindų etapo.
Sužinokite preliminarią kainą jau dabar Kol ruošiamas projektas, galite pasiskaičiuoti preliminarią namo karkaso ir pamatų kainą pagal plotą.
IŠ BILDUM PRAKTIKOS

Plokštuminius pamatus įrengiame per 1–2 savaites, o karkasą sumontuojame per 3–5 dienas – tai daro ta pati komanda, todėl tarp etapų nėra laukimo. Kol sklype įrengiami pamatai, gamykloje jau gaminami jūsų namo skydai. Palyginimą su mūriniu namu rasite straipsnyje karkasinis ar mūrinis namas.

Dažniausiai užduodami klausimai

Per kiek laiko surenkamas karkasinis namas?

Gamykloje pagaminti sienų skydai, perdanga ir stogo konstrukcija sklype sumontuojami per 3–5 dienas. Iki įsikėlimo dar reikia stogo dangos, langų, fasado, inžinerinių sistemų ir vidaus apdailos.

Kiek laiko trunka visa karkasinio namo statyba?

Nuo projektavimo pradžios iki įsikėlimo dažniausiai praeina 8–14 mėnesių. Pati statyba sklype iki dalinės apdailos paprastai užtrunka apie 4–8 mėnesius.

Ar galima statyti karkasinį namą žiemą?

Taip. Skydai gaminami uždaroje gamykloje, o montavimas galimas ir vėsesniu metu. Betonuoti pamatus šaltyje taip pat įmanoma, bet tam reikia papildomų priemonių, todėl pamatus geriau planuoti šiltuoju sezonu.

Ar galima gyventi name, kol vyksta apdailos darbai?

Teisiškai naudotis gyvenamuoju namu galima tik užbaigus statybą, t. y. atlikus sandarumo bandymą, gavus energinio naudingumo sertifikatą ir pateikus deklaraciją apie statybos užbaigimą.

Norite žinoti savo namo terminus?

Atsiųskite projektą – pasakysime, kiek užtruks gamyba, pamatai ir montavimas, ir pateiksime tikslią sąmatą.
